新着情報 TOPICS

受託業務

「矢吹町複合施設建設工事監理業務委託」 に関する工程会議&木造軸組み建入検査

2019.12.24

 12/18(水)の13時30分から標記業務現場事務所で第15回定例会が行われました。役場側(都市整備課)監督員及びふくしま市町村支援機構(発注者技術支援)、施工者側の共同企業体、そして、工事監理受託者である組合側からは鈴木伸幸建築事務所&エスデー設計研究所の担当者が出席しました。
 本施設は観光交流、子育て支援、公民館、図書館等の機能を備えた延べ床面積約3,000㎡、2階建ての複合施設です。

全体工程会議

施工図による機器取付確認

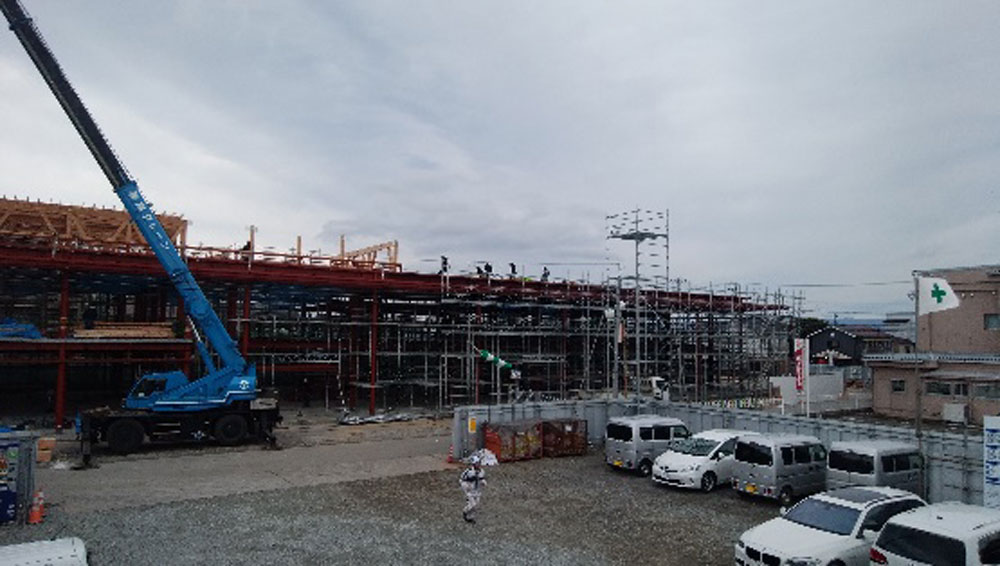

現場全景

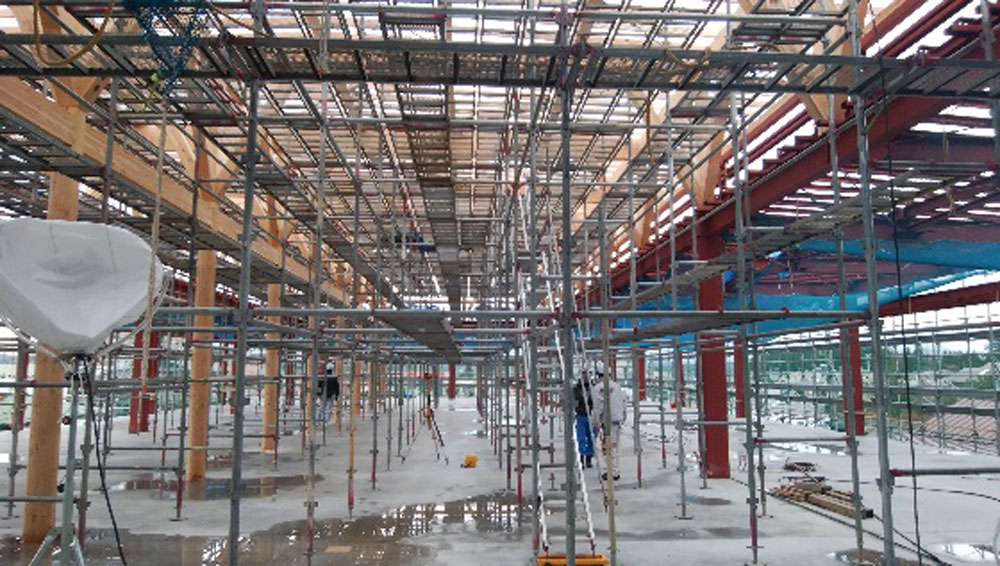

建て方完了

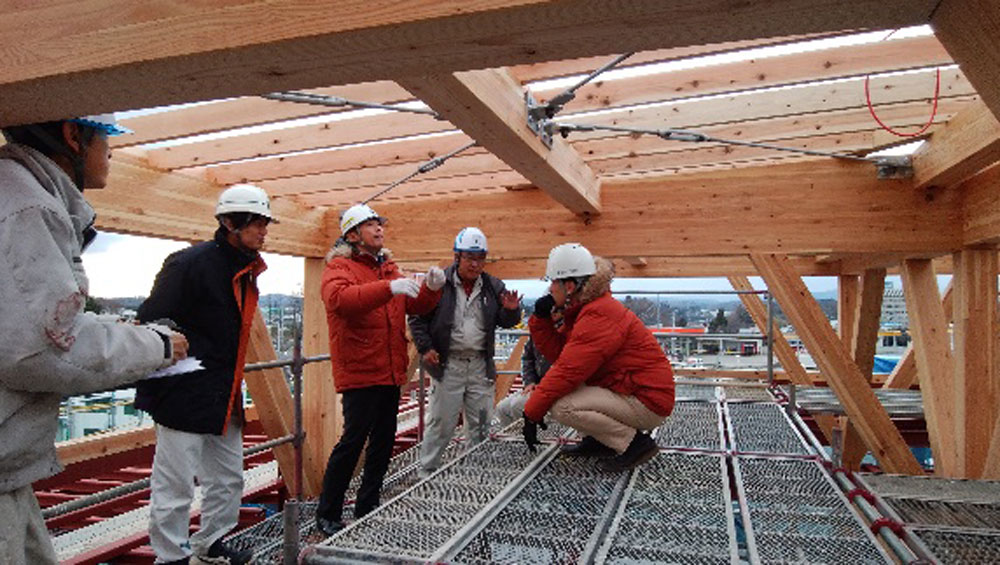

木造軸組み検査

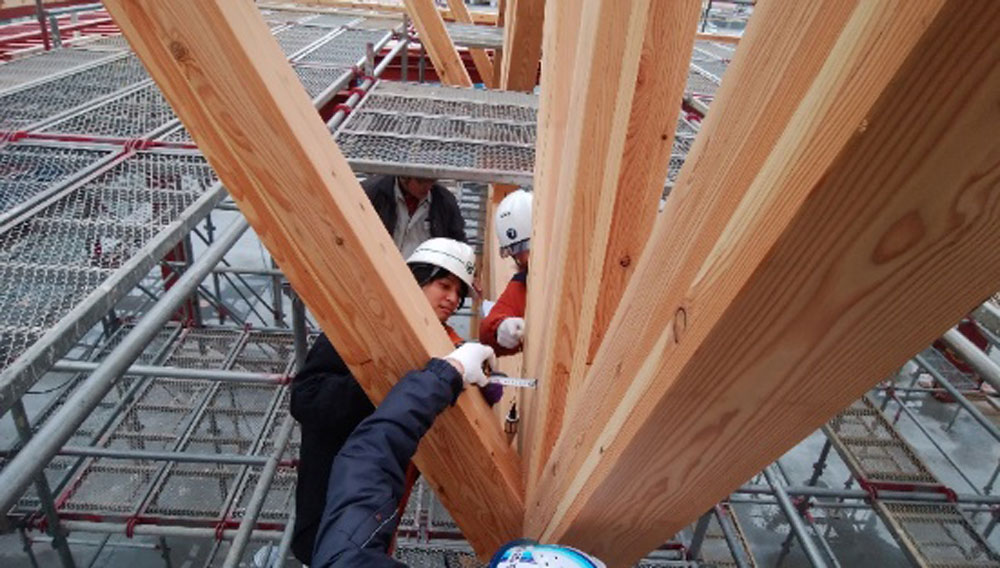

木造軸組み検査

 定例会議では全体工程及び月間工程の進捗状況を確認した。その後の分科会ではそれぞれの専門業種の担当者が設計図書や仕様・基準に基づき施工図の確認等を行いました。また、鉄骨建て方完了後の木造軸組みについて工事監理者による確認検査を行いました。

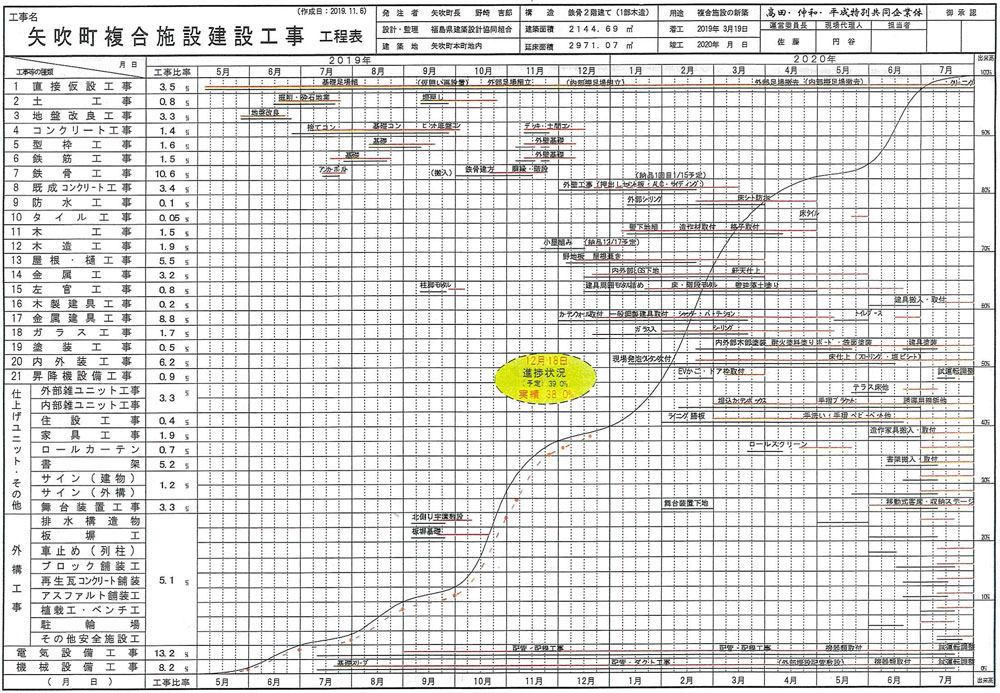

全体工程表

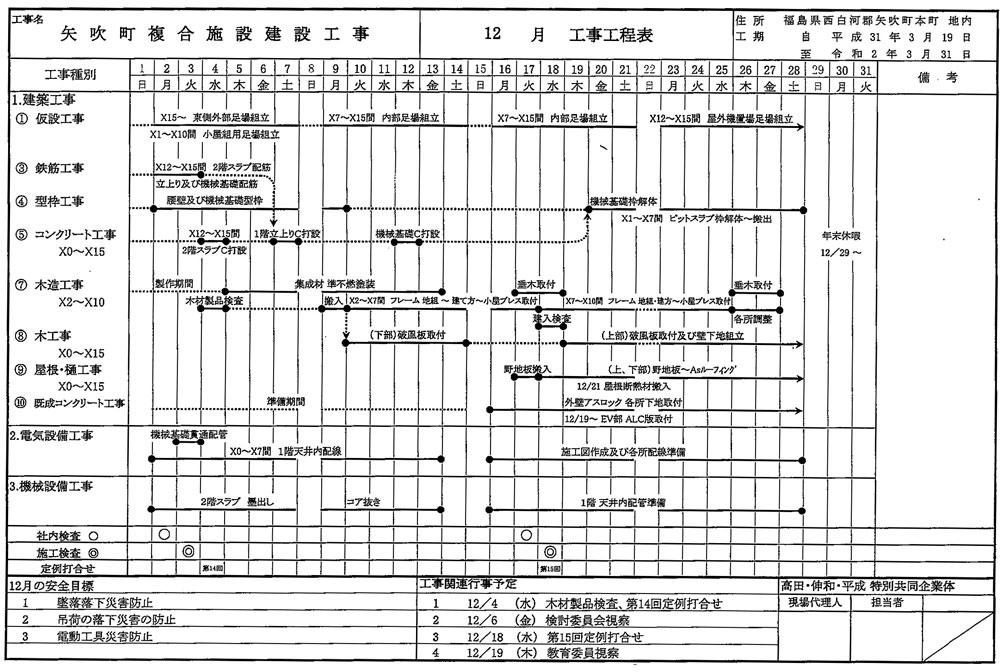

月間工程表
